Restructuration du gymnase
Octobre 2024
Le projet de restructuration du gymnase est dans sa phase administrative, les travaux ne pourront commencer que courant 1er trimestre 2025.
Septembre 2024
Appel d’offres :
– Date de parution : 6 août 2024
– Date de clôture : 16 septembre 2024
– Démolition et construction d’un gymnase et pôle multi-activités au Châtelard
20 Février 2024

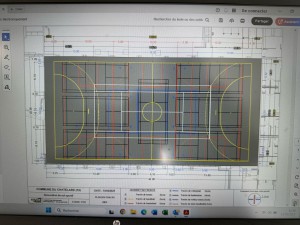

Réunion d’échange avec l’architecte et le maître d’ouvrage du futur gymnase.
Décembre 2023
Remise du dossier d’Avant-Projet Définitif (APD).
– Extrait du programme fonctionnel
– Principales évolutions à l’APD
7 Novembre 2023
Réunion au cours de laquelle le futur projet est présenté par l’architecte et pour continuer de prendre en compte autant que possible les demandes des futurs usagers.
Septembre 2023
Choix de l’équipe d’architecte/maîtrise d’œuvre de l’opération : Agence Milk Architectes.
Début d’été 2023
Le projet de reconstruction du gymnase du Châtelard avance.
Finalisation du cahier des charges de l’opération retranscrivant les différentes demandes de chaque utilisateur.
Mai 2023
Dans la continuité de l’étude de faisabilité réalisée en 2022, prise de contact avec l’assistant au maître d’ouvrage pour engager la suite de l’opération.
Mars 2023
Suite à la visioconférence relative aux échanges avec l’ensemble des usagers du gymnase du Châtelard, en vue de sa réhabilitation, demande pour renseigner les éléments respectifs de chaque usager.
16 Février 2022
Visioconférence pour concerter les différents utilisateurs du futur équipement en vue d’appréhender les besoins, améliorations et retours d’expériences, pour enrichir les réflexions à l’élaboration du projet.
Fin d’année 2021
Le SIVU Enfance et Jeunesse des Bauges engage une étude de faisabilité pour différents scénarios en vue de restructurer le gymnase intercommunal situé au Châtelard.
